四川法治报全媒体记者 牟廷河 文/图
6月7日5时37分,伴随着永盈220千伏变电站1、2号变压器嗡鸣声响起,全站设备带电运行成功,标志着南充市招商引资的优质化工企业之一、工业领域投资规模最大的单体项目——四川永盈新材料有限公司的电力工程建设全面圆满完成,该站投运后将满足永盈公司全部供电需求,提供坚强电力保障,为南充市地区经济高质量发展注入强大动能。

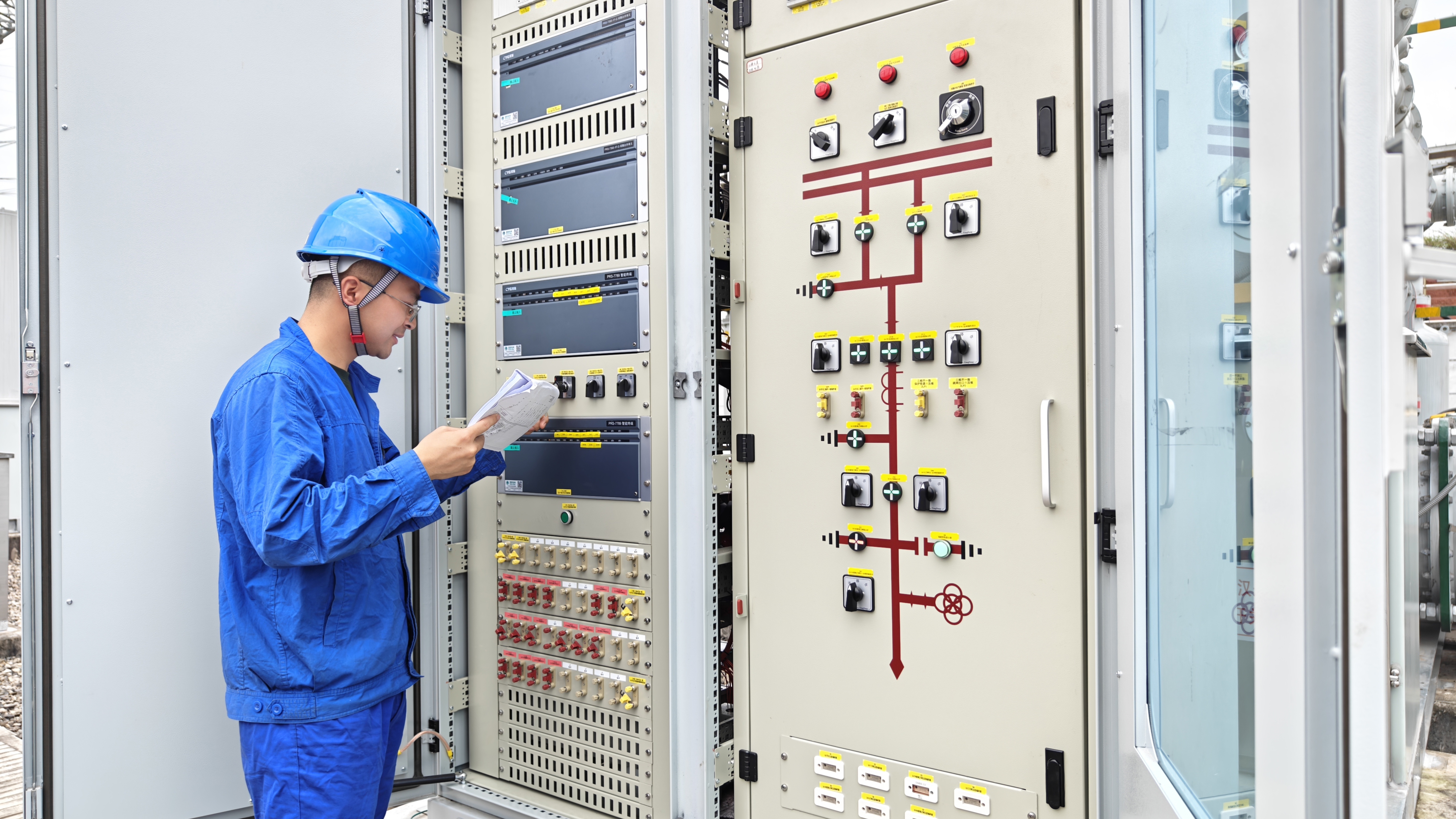

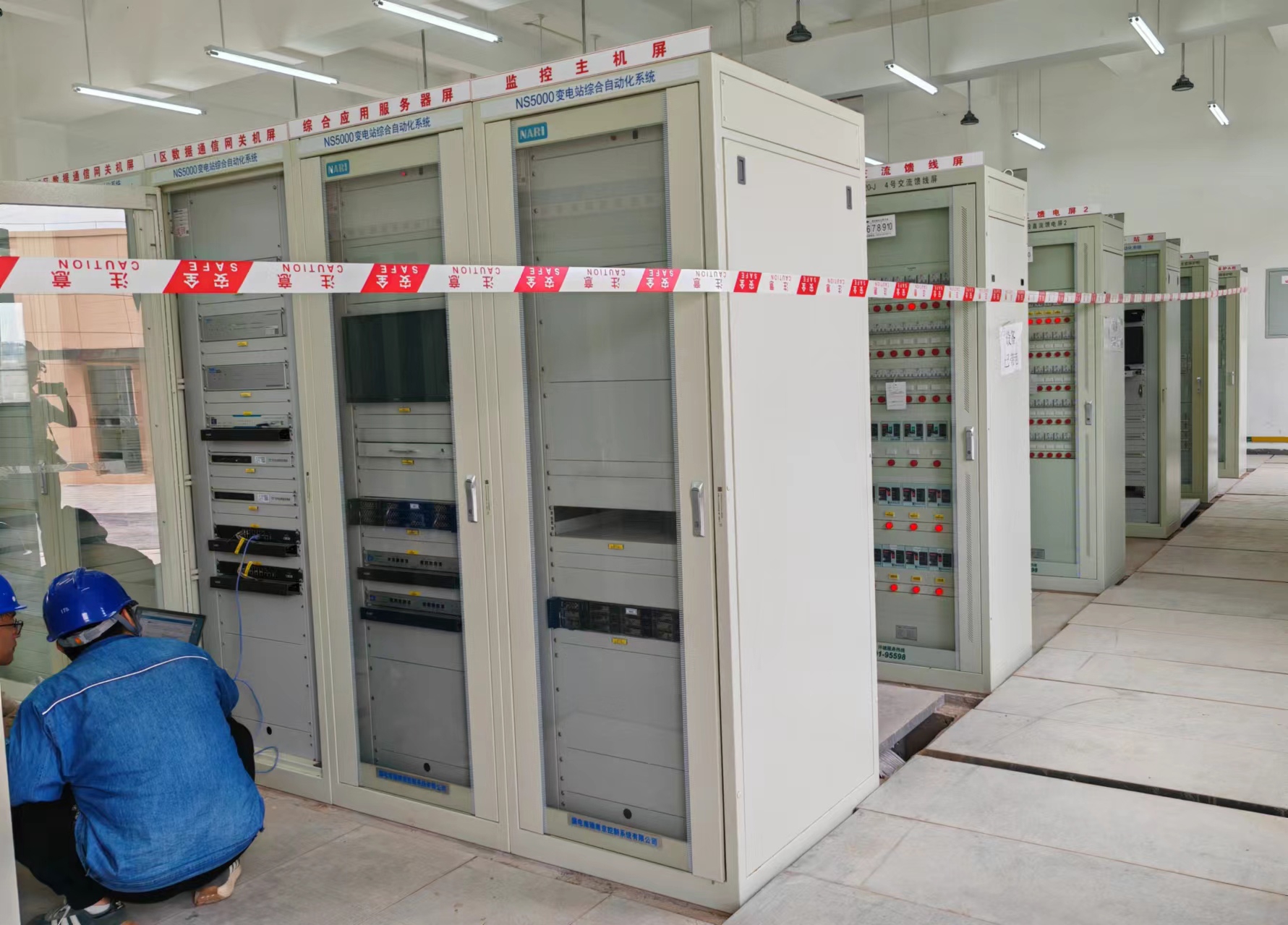

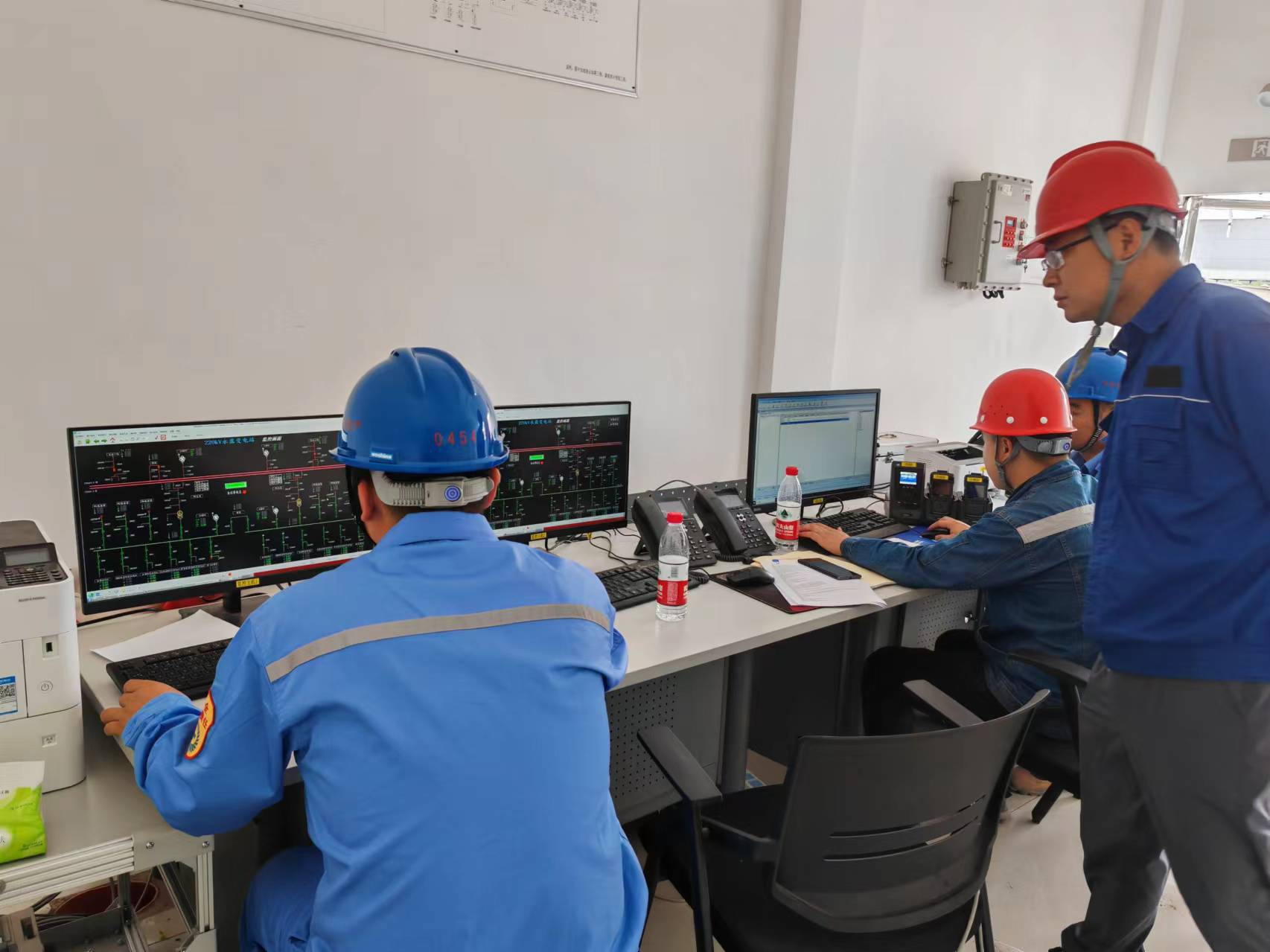

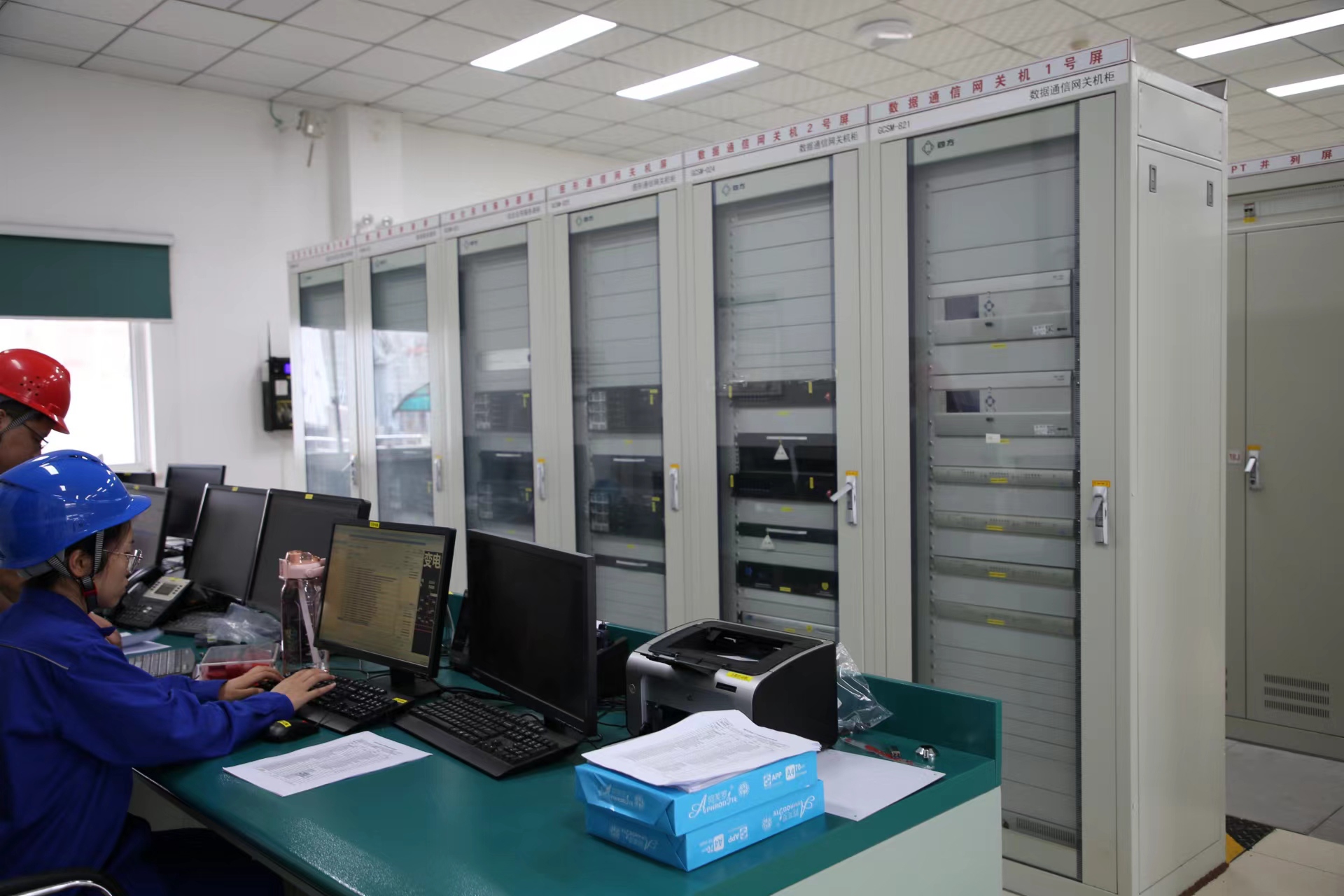

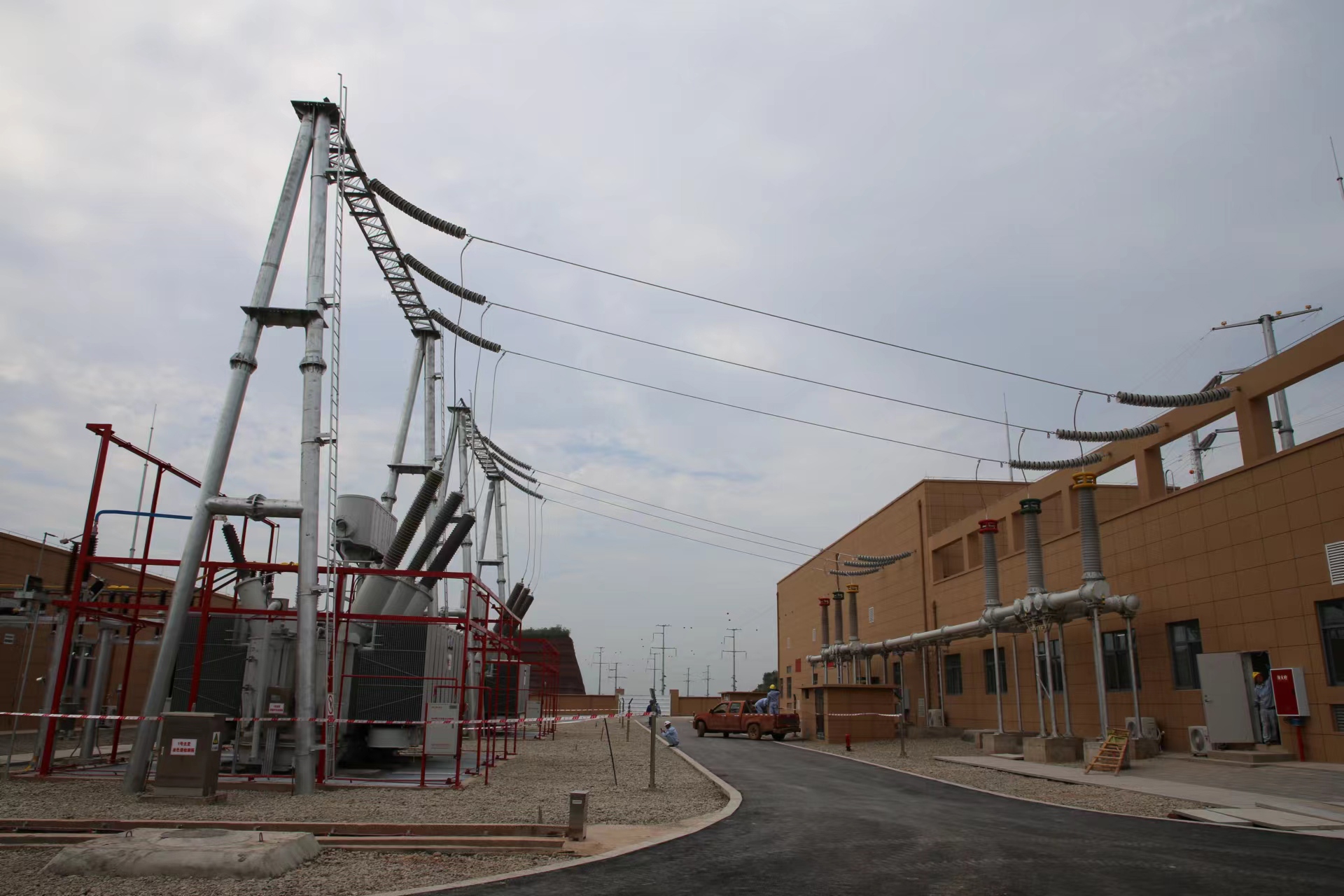

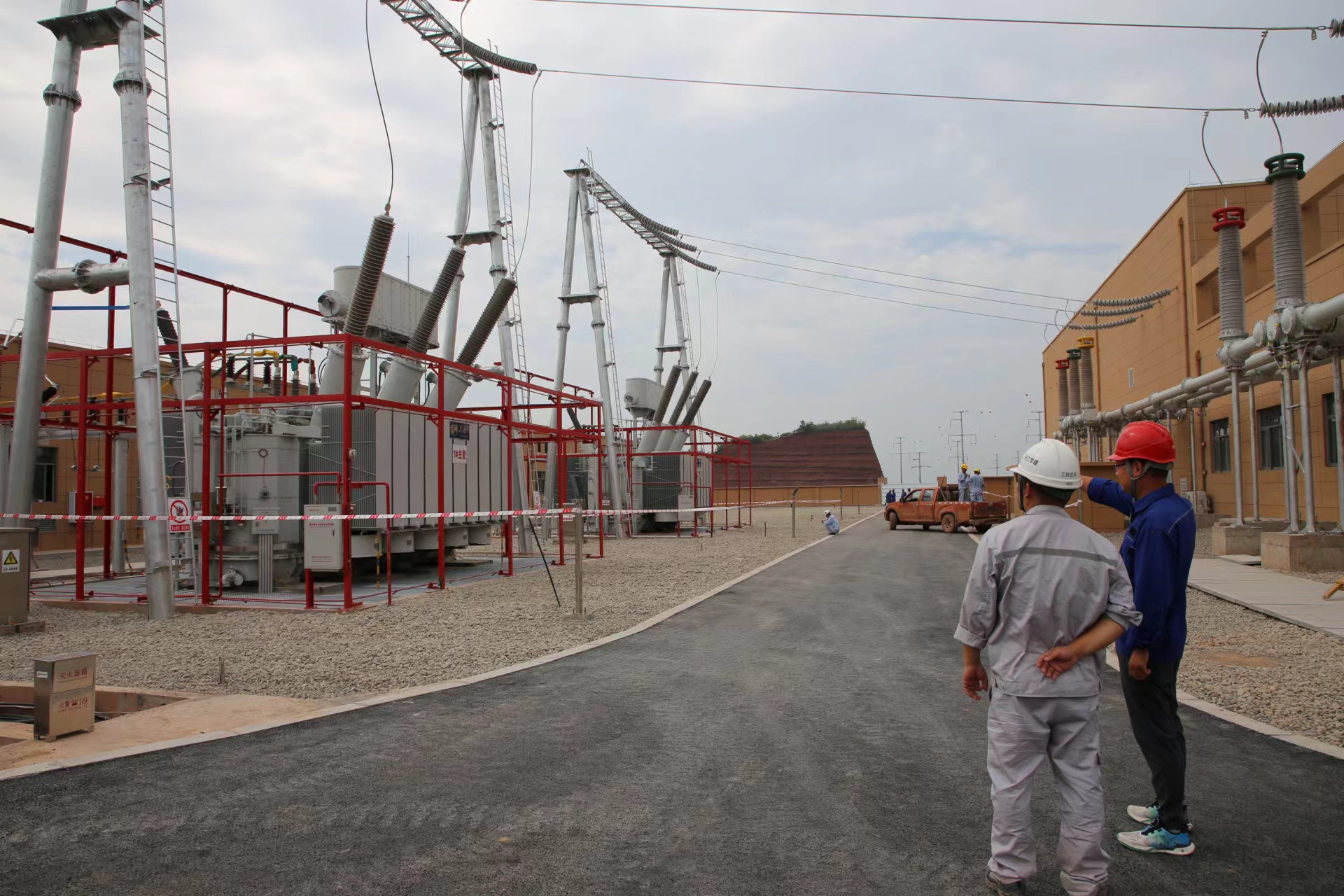

当日上午,在已经完工的施工现场,四川法治报记者看到,蓝天白云下,巨大的变压器嗡嗡作响,电线管网有序穿行,身着工作服的人员认真地监控着显示屏,站内干净整洁,一座崭新的变电站让人耳目一新。
据介绍,四川永盈新材料有限公司是南充市招商引资的优质化工企业之一,是全市工业领域投资规模最大的单体项目,是南充市政府的重点项目,也是截至目前南充供电公司最大的工业客户,全面建成后预计年产值达240亿元,利税约37亿元;永盈220千伏变电站的建设为项目的尽早建成投产实现经济效益提供了电力保障,促进地区社会经济的发展,为相关上下游企业的进驻提供条件,提供就业岗位,提高人民收入和生活水平,经济、社会效益显著。
为了建设好永盈220千伏变电站,南充供电公司把该项目作为重点任务,以最强支撑、最优方案、最大努力的‘三最方案’进行重点攻坚突破,关键任务纳入督察督办,按周严格管控工程建设,及时跟踪紧盯进程;主要领导亲自督导、分管领导狠抓落实,连续下达四个“总经理一级督办”任务单,确保工程进程、质量“双达标”。
以最强支撑,助力永盈项目在南落户。专班快对接。第一时间成立以市县公司主要负责同志任组长的工作专班,深入对接形成供电接入与电价策略分析方案,体系化最优供用电策略有效支撑永盈驻南。全力拉投资。针对非投资范围的专线建设,供电公司专题研究、充分汇报,促成省电力公司两度专题研究,成功争取涉电配套投资1.26亿元。推动早立项。聚焦永盈“早用电、用好电”,促成永盈配套供电工程“插队”纳规、仅用20天,立项总周期较常规压减1年。
以最优方案,推动永盈项目有序建设。无缝服务。针对性制定供用电业务办理全流程“明白卡”,所需资料、对应时间“一次性告知”。“项目经理+客户经理”双经理制,及时有效解决办用电问题。办电业务21个工作日内全面完成,较标准时间压降34.37%。特事特办。针对永盈项目高供电可靠性需求,同步规划新建汉塘至果州站双回220千伏线路,供电可靠性大幅提高。协调联办。针对供电工程施工停电需要,提前主动对接晟达化工等重要用户,实现项目停电与年检预试有序衔接,用户用电满意度稳中有升。
以最大努力,保障永盈项目尽早投运。机械施工提质效。以化工园交通条件较好为契机,全线采用“一基一方案”大型机械化作业,平均1天完成1基基础施工、2天完成1基钢管杆组立,仅为正常时长的14.3%、40%。连续作业加速度。建设高峰实行“5+2”“白+黑”不间断作业、日均作业超百人,全线贯通、安装及调试仅用时3个月、2个月,快于常规建设1倍,创下变电站最短作业时间记录。绿色通道早投运。专项安排投运任务19项,试行安全用电前提下资料“容缺”受理,整体工程于6月7日全面投运。
采访中,南充恒通电网建设分公司现场负责人李永军告诉记者:“今年5月初,为进一步提升建设速度,我们进行‘5+2’不间断加班加点作业,并补充20人加入调试作业。变电站施工仅用了100余天,较正常工期缩短约3个月,创下变电站作业最短时间记录,虽然辛苦,但是我们觉得这些付出是值得的”。
“南充供电公司承建我们的这个供电项目,用心用情、保质保量地提前完工,我们非常满意,我们找他们这种国企建设是找对了的!”永盈公司一名负责人高兴地对记者说。
“我们将持续践行‘电等发展’,在始终如一做足电力保障的同时,持续优化电力营商环境,主动加强与各级党委政府联系,动态更新‘招引意向项目、签约入驻项目、即将开工项目’三本台账,坚持‘电网规划与洽谈项目联动、供电方案与签约项目联动、办电服务与开工项目联动’,倾心倾情倾力服务全市招引大局”。国网南充供电公司相关负责人告诉记者。
