中国安能巴塘项目部完成水电站防汛目标 可减缓地质灾害冲击


2021-04-30 16:55:15


四川法治报记者 蒋京洲

记者4月30日从中国安能集团获悉,继去年底圆满完成大江截流任务后,位于川藏界金沙江畔“西部大开发”的国家重点工程巴塘水电站再传捷报,第二个重大施工节点--防洪度汛目标于4月30日如期实现,这一任务的完成标志着水电站建设进入主体阶段。


据悉,巴塘水电站位于金沙江上游河段四川省和西藏自治区的界河上,装机75万千瓦,年发电量33.93亿千瓦时,预计2022年年底首台机组投运,项目建成后,每年可节省标煤105万吨,减少二氧化碳排放315万吨。对促进国家“十四五”经济发展,加快川藏乡村振兴建设,推动川藏清洁能源开发,具有十分重要的意义。

承担防洪度汛任务施工的为中国安能三局巴塘项目部,在推迟工期3个月、节点目标任务不变的前提下,在上级党委的正确领导下,抽调精兵强将,科学施工组织,创新施工工艺,主动克服困难。先后投入员418人,设备168台套,连续鏖战242个日夜,攻克坡面凹凸起伏、地形完整性差、结构松散等10余项客观条件的难题,解决了孤石深孔爆破等20余项技术难题,有效保证了施工生产节点目标任务的强力推进。防洪度汛体系在4月30日已全部完成,上游围堰按期按质量要求按节点填筑至2533.8米高程,累计填筑129.9万余方,下游围堰填筑4.9万余方,具备防洪度汛能力。

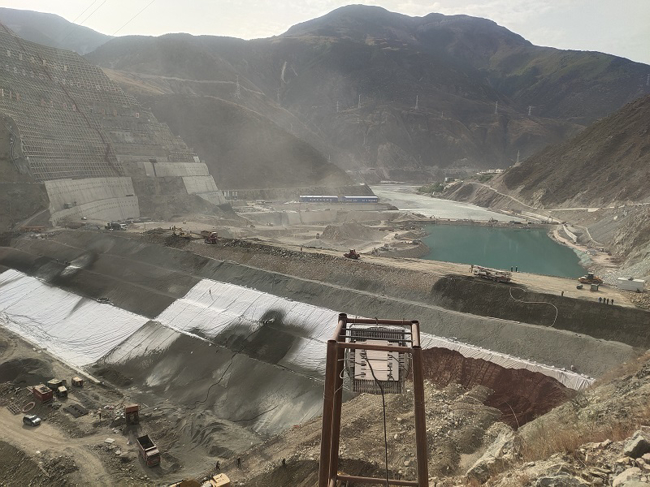

当前,在金沙江上游巴塘水电站横亘着总长342米、高51.8米的上游围堰,长220米、高13.5米的下游围堰,就像两道坚固的盾牌,可以抵御20年来最严峻的防汛形势,并强力减缓地震、泥石流等地质灾害的冲击。
